川藏铁路雅安至林芝段部分新标段将于4月1日前相继开工建设,该段建设工期将超过10年,具体信息如下:
一、川藏铁路整体情况
川藏铁路全线运营长度1567公里,东起四川省成都市,向西经雅安、康定、昌都、林芝、山南,终于西藏自治区首府拉萨。由于沿线地形地质和气候条件都非常复杂,生态环境脆弱,建设里程很长,桥隧比例很高,工程难度极大,建设工期将超过10年。川藏铁路采取分段建设运营方式进行推进:

二、新标段开工情况
三、新建川藏铁路雅安至林芝段两区段站前工程施工概况
铁路部分:雅安至新都桥、波密至林芝段(不含“两隧一桥”)站前工程及站前、站后接口工程。
配套农村公路:雅安至新都桥、波密至林芝段(不含“两隧一桥”)范围内对应配套农村公路改造。

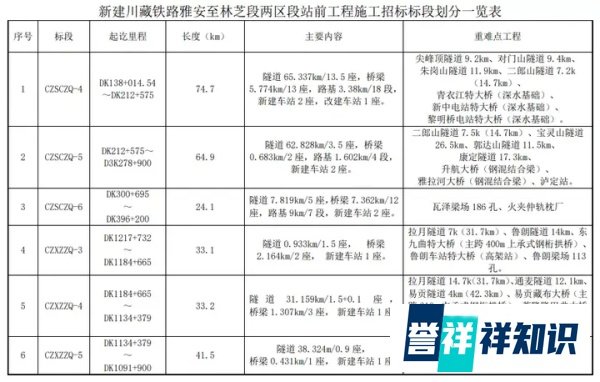

四、施工中标信息
CZSCZQ-4
第一名:中铁十一局集团有限公司,经评审的投标报价:6796156844元
工程数量:隧道65.337km/13.5座,桥梁5.774km/13座,路基3.38km/18段,新建车站2座,改建车站1座。
重难点工程:尖峰顶隧道9.2km、对门山隧道9.4km、朱岗山隧道11.9km、二郎山隧道7.2k(14.7km)、青衣江特大桥、新中电站特大桥、黎明桥电站特大桥。
CZSCZQ-5
第一名:中铁十二局集团有限公司,经评审的投标报价:11169502047元
工程数量:隧道62.828km/3.5座,桥梁0.683km/2座,路基1.602km/4段,新建车站2座。
重难点工程:二郎山隧道7.5km(14.7km)、宝灵山隧道26.5km、郭达山隧道11.5km、康定隧道17.3km、升航大桥、雅拉河大桥、泸定站。
CZSCZQ-6
第一名:中国建筑股份有限公司,经评审的投标报价:2611421383元
工程数量:隧道7.819km/5座,桥梁7.362km/12座,路基9km/7段,新建车站2座。
重难点工程:瓦泽梁场186孔、火夹仲轨枕厂。
CZXZZQ-3
第一名:中铁五局集团有限公司、中铁广州工程局集团有限公司联合体,经评审的投标报价:5654972789元
工程数量:隧道30.913km/1.5座,桥梁2.164km/2座,新建车站1座。
重难点工程:拉月隧道17km(31.7km)、鲁朗隧道14km、东久曲特大桥、鲁朗车站特大桥、鲁朗梁场113孔。
CZXZZQ-4
第一名:中铁二局集团有限公司,经评审的投标报价:5372739352元
工程数量:隧道31.159km/1.5+0.1座,桥梁1.307km/3座,新建车站1座。
重难点工程:拉月隧道14.7km(31.7km)、通麦隧道12.1km、易贡隧道4km(42.3km)、易贡藏布大桥、茶隆隆巴曲大桥、通麦站特大桥、通麦梁场57孔。
CZXZZQ-5
第一名:中交第二公路工程局有限公司,经评审的投标报价:4731504346元
工程数量:隧道38.324m/0.9座,桥梁0.431km/1座,新建车站1座。
重难点工程:易贡隧道38.3km(42.3km)、波密站。

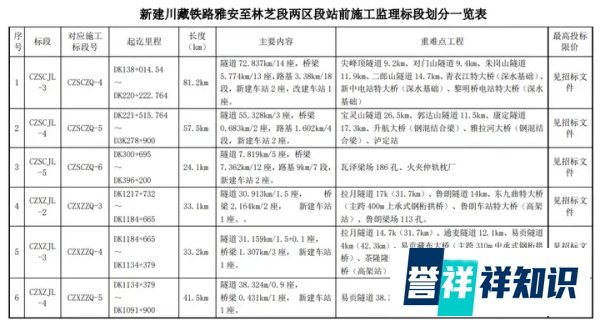

五、监理中标信息
CZSCJL-3
第一名:成都大西南铁路监理有限公司,经评审的投标报价:71500000元
CZSCJL-4
第一名:中铁一院集团南方工程咨询监理有限公司,经评审的投标报价:85953660元
CZSCJL-5
第一名:成都西南交大工程建设咨询监理有限责任公司,经评审的投标报价:33523025元
CZXZJL-2
第一名:北京铁研建设监理有限责任公司,经评审的投标报价:73390000元
CZXZJL-3
第一名:北京中铁诚业工程建设监理有限公司,经评审的投标报价:69400000元
CZXZJL-4
第一名:中咨工程管理咨询有限公司,经评审的投标报价:63200000元
